53令和5年度 秋期マネジメント系

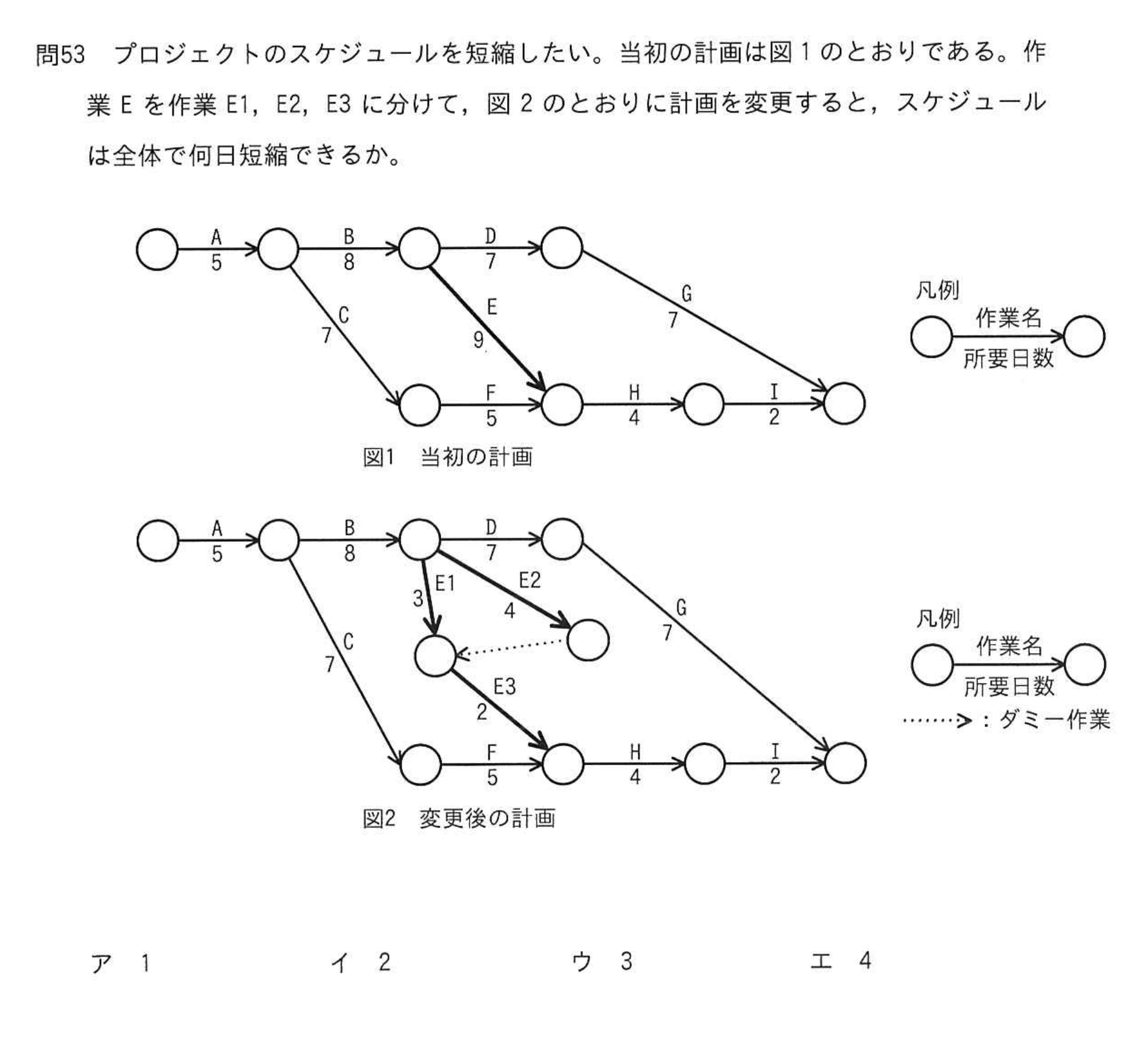

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のとおりに計画を変更すると,スケジュールは全体で何日短縮できるか。

問題の図
図(問題冊子 p.28 より)— クリックで原寸

正解はア

解説 本サイト独自(IPA公表のものではありません)

 図1では,A,B,E,H,Iを通る経路が5+8+9+4+2=28日で最長である。図2では,E1とE2の遅い方の完了後にE3を行うので該当部分は4+2=6日となるが,A,B,D,Gの27日が最長になる。したがって短縮は28-27=1日である。

  •  当初をA,B,D,Gの27日だけで決め,変更後をE2,E3側の25日だけで決めて27-25とすると2日になる。各計画で全経路の最長日数を選び直していない。
  •  Eの所要日数だけを9日から,E2とE3の4+2=6日へ置き換え,9-6とすると3日になる。変更後はD,G側の27日が全体日数を制約することを見落としている。
  •  ダミー作業によるE2からE3へのつながりを無視し,E1とE3の3+2=5日だけを変更後のE部分とすると,9-5=4日になる。E3はE2の完了も待つ必要がある。
