問52令和6年度 春期マネジメント系

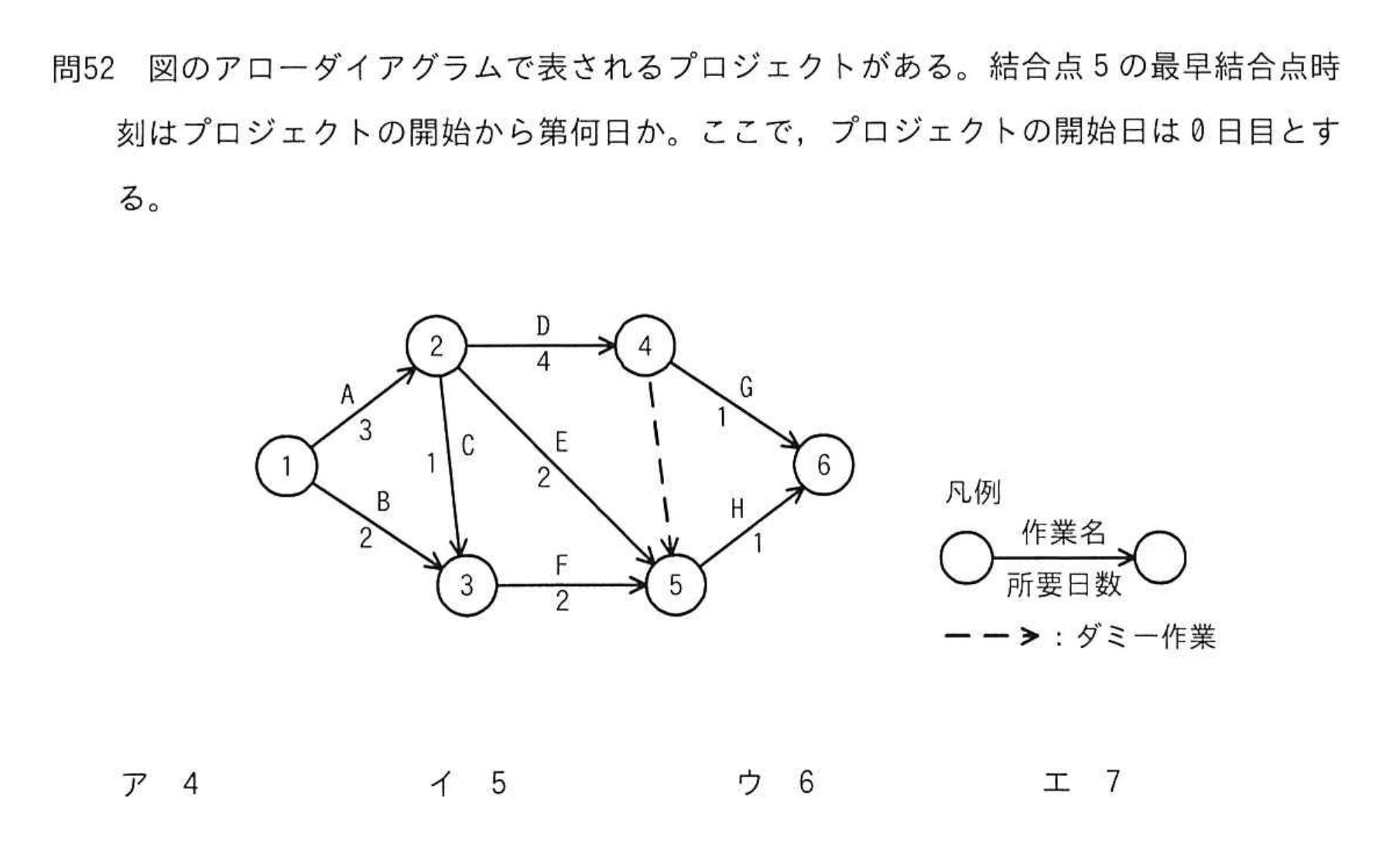

図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクトの開始から第何日か。ここで,プロジェクトの開始日は0日目とする。

- ア4
- イ5
- ウ6
- エ7
正解はエ
解説 本サイト独自(IPA公表のものではありません)
エ 開始を0日目とすると,結合点2は3日目,結合点3は2と3+1の遅い方で4日目,結合点4は3+4で7日目となる。結合点5は,5,4+2,及び結合点4からのダミー作業による7のうち最も遅い7日目である。
- ア 1→2→3の3+1だけを計算して得た4は,結合点3の最早結合点時刻であり,求める結合点5の時刻と取り違えている。
- イ 1→2→5の3+2だけを計算すると5になるが,結合点5へ入るほかの経路,特に4→5のダミー作業を見落としている。
- ウ 1→2→3→5の3+1+2だけを計算すると6になるが,1→2→4→5では3+4で7となることを見落としている。
