問51令和6年度 春期マネジメント系

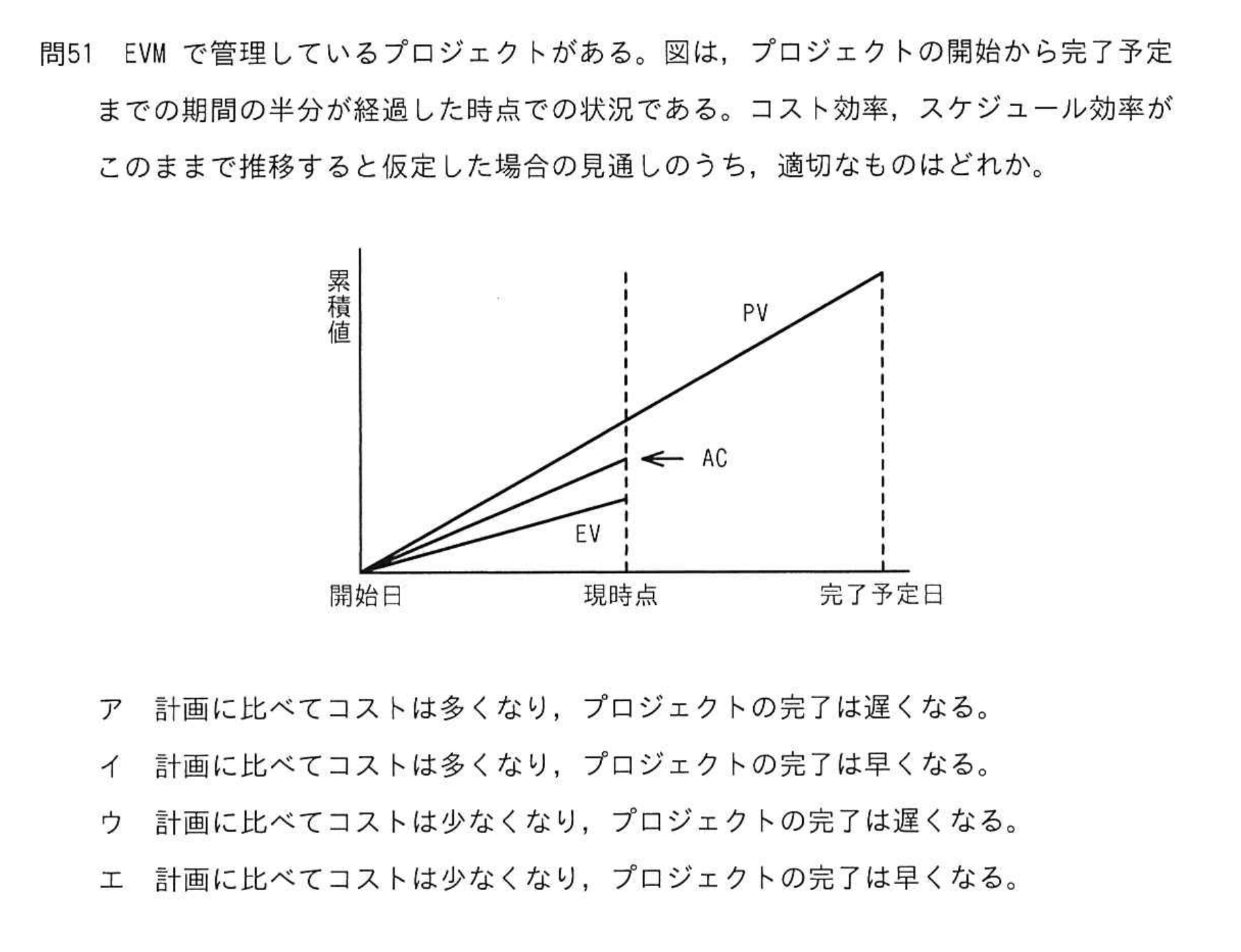

EVMで管理しているプロジェクトがある。図は,プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率,スケジュール効率がこのままで推移すると仮定した場合の見通しのうち,適切なものはどれか。

- ア計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
- イ計画に比べてコストは多くなり,プロジェクトの完了は早くなる。
- ウ計画に比べてコストは少なくなり,プロジェクトの完了は遅くなる。
- エ計画に比べてコストは少なくなり,プロジェクトの完了は早くなる。
正解はア
解説 本サイト独自(IPA公表のものではありません)
ア 現時点では,実際に掛かったコストを示すACが,出来高を示すEVより上にあるので,計画よりコストが多くなる。また,EVは計画価値を示すPVより下にあり,進捗が計画を下回るので,このままでは完了は遅くなる。
- イ ACがEVより上なのでコストが多くなる点は合っているが,EVがPVより下である状況を進捗が計画より速いと逆に読んでいる。
- ウ EVがPVより下なので完了が遅くなる点は合っているが,ACがEVより上であることを,コストが少ない状態と逆に読んでいる。
- エ ACとEVの上下関係及びEVとPVの上下関係をともに逆に捉えており,コストが少なく,進捗も速いと判断している。
