問53令和4年度 秋期マネジメント系

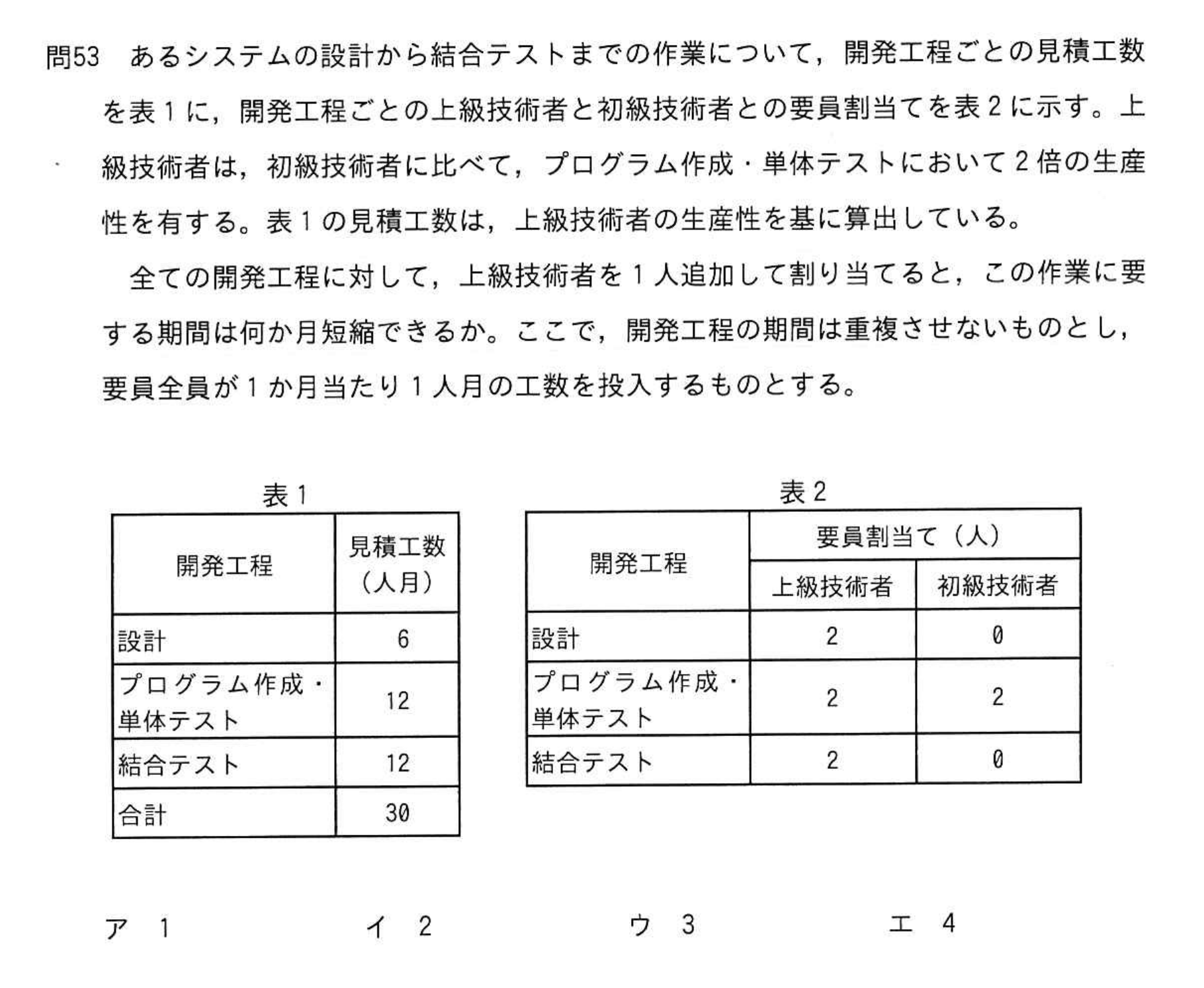

あるシステムの設計から結合テストまでの作業について,開発工程ごとの見積工数を表1に,開発工程ごとの上級技術者と初級技術者との要員割当てを表2に示す。上級技術者は,初級技術者に比べて,プログラム作成・単体テストにおいて2倍の生産性を有する。表1の見積工数は,上級技術者の生産性を基に算出している。 全ての開発工程に対して,上級技術者を1人追加して割り当てると,この作業に要する期間は何か月短縮できるか。ここで,開発工程の期間は重複させないものとし,要員全員が1か月当たり1人月の工数を投入するものとする。 表1 開発工程 見積工数(人月) 設計 6 プログラム作成・単体テスト 12 結合テスト 12 合計 30 表2 開発工程 要員割当て(人) 上級技術者 初級技術者 設計 2 0 プログラム作成・単体テスト 2 2 結合テスト 2 0

- ア1
- イ2
- ウ3
- エ4
正解はエ
解説 本サイト独自(IPA公表のものではありません)
エ 追加前の期間は,設計が6÷2で3か月,プログラム作成・単体テストが12÷3で4か月,結合テストが12÷2で6か月となる。追加後は順に2か月,3か月,4か月なので,合計期間は13か月から9か月となり,4か月短縮できる。
- ア プログラム作成・単体テストだけに着目すると,期間は4か月から3か月になり,短縮は1か月となる。設計と結合テストの短縮を合計していない。
- イ 結合テストだけに着目すると,期間は6か月から4か月になり,短縮は2か月となる。ほかの二つの工程でも期間が短縮されることを見落としている。
- ウ 設計の1か月と結合テストの2か月だけを足すと3か月となる。プログラム作成・単体テストも4か月から3か月へ短縮されることを計算に含めていない。
