問52令和4年度 秋期マネジメント系

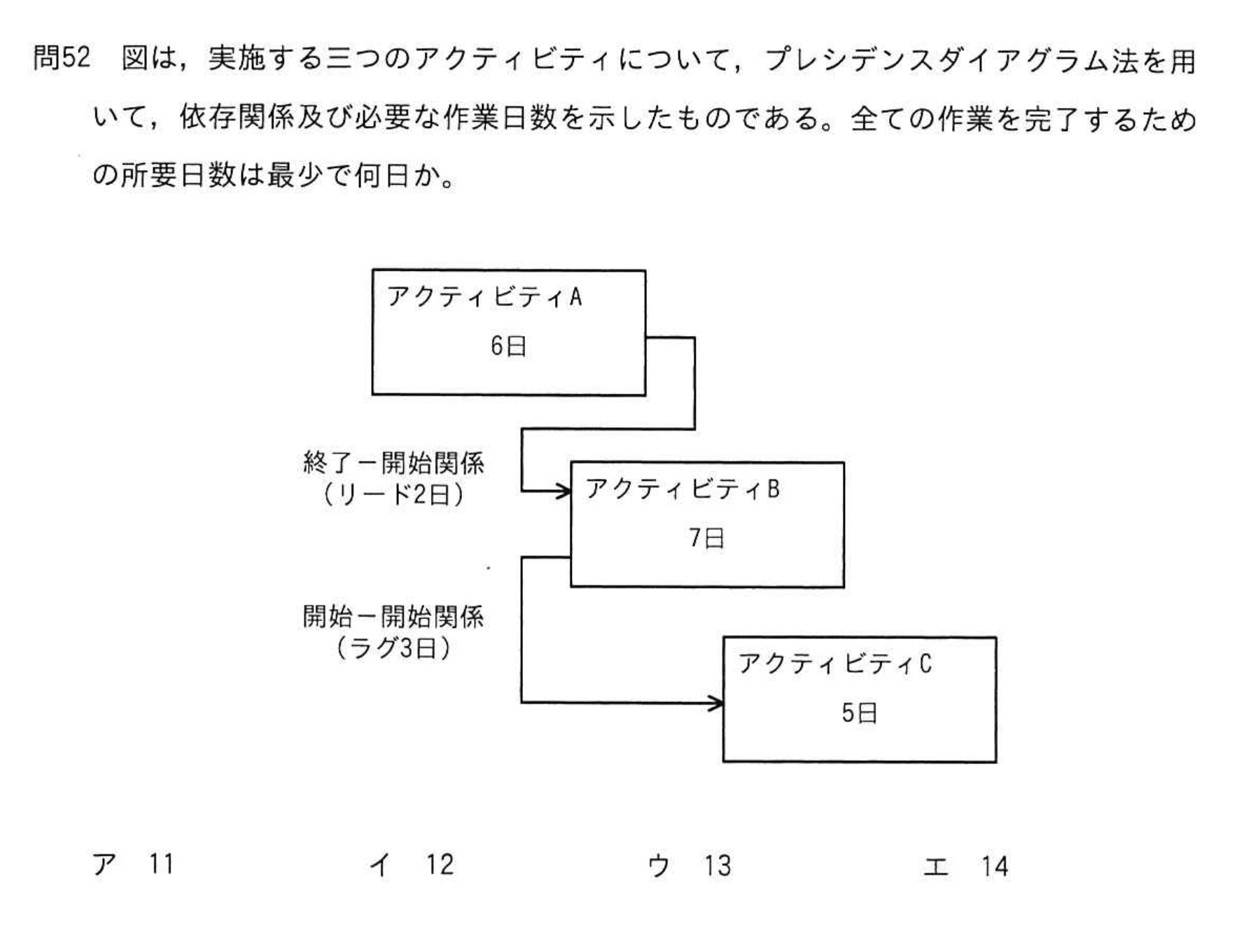

図は,実施する三つのアクティビティについて,プレシデンスダイアグラム法を用いて,依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。

- ア11
- イ12
- ウ13
- エ14
正解はイ
解説 本サイト独自(IPA公表のものではありません)
イ Aの終了2日前にBを開始できる。CはBの開始3日後に始まり,5日間を要する。この経路の完了がBの完了より遅く,開始から12日目となるので,最少所要日数は12日である。
- ア AとBについてだけ6日と7日からリード2日を差し引くと11日になるが,その時点ではCが完了していない。Cの終了まで含める必要がある。
- ウ AとBの6日と7日を単純に加えると13日になるが,リード2日によって両作業が重なることと,Cの完了時点を考慮していない。
- エ リード2日を無視してAの終了後にBを開始し,さらにBの開始3日後からCを行うと14日になる。BはAの終了前に開始できる。
