問53令和3年度 春期マネジメント系

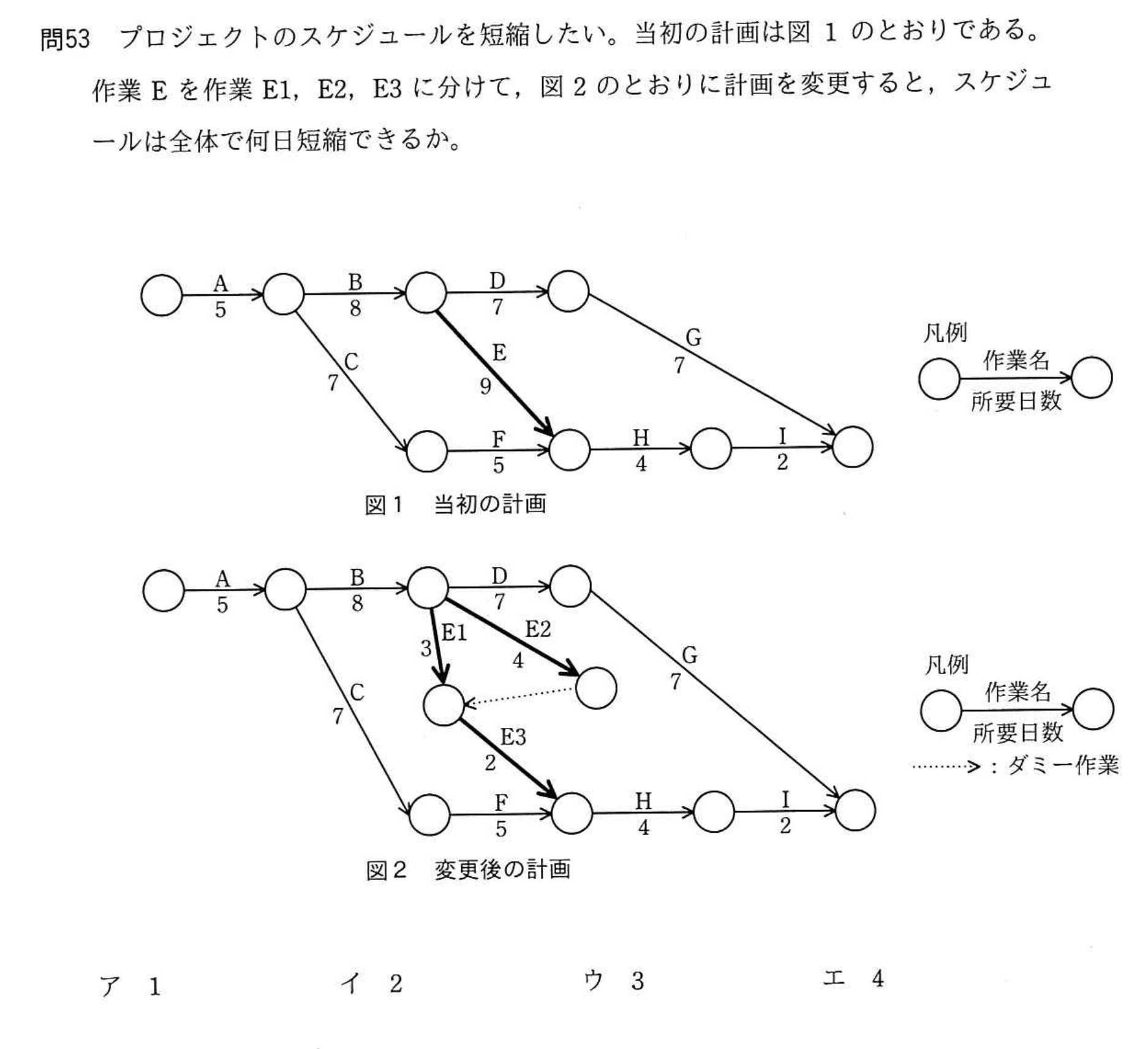

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。 作業Eを作業E1,E2,E3に分けて,図2のとおりに計画を変更すると,スケジュールは全体で何日短縮できるか。

- ア1
- イ2
- ウ3
- エ4
正解はア
解説 本サイト独自(IPA公表のものではありません)
ア 図1では,A,B,E,H,Iを通る経路が5+8+9+4+2=28日で最長である。図2では,E1とE2の遅い方の完了後にE3を行うので該当部分は4+2=6日となるが,A,B,D,Gの27日が最長になる。したがって短縮は28-27=1日である。
- イ 当初をA,B,D,Gの27日だけで決め,変更後をE2,E3側の25日だけで決めて27-25とすると2日になる。各計画で全経路の最長日数を選び直していない。
- ウ Eの所要日数だけを9日から,E2とE3の4+2=6日へ置き換え,9-6とすると3日になる。変更後はD,G側の27日が全体日数を制約することを見落としている。
- エ ダミー作業によるE2からE3へのつながりを無視し,E1とE3の3+2=5日だけを変更後のE部分とすると,9-5=4日になる。E3はE2の完了も待つ必要がある。
この解説は間違っています
この解説は,別のモデルによるレビューを受けています。
出典:令和3年度 春期 応用情報技術者試験 午前 問53
